金蝶采购预算:项目预算如何管控共耗材料

场景

在项目管理中,共耗材料(如包装物、润滑油、清洁剂)常常被多个项目共同使用,难以明确归属到某一个具体项目。这给采购部和项目部带来了一个实际难题:既要保证生产正常领用,又要防止这类物料的总采购费用失控。

本文针对这一场景,详细说明了在金蝶项目管理系统中的预算控制方案:

  1. 预算设置:支持按月度、季度或自定义周期,为共耗材料设置采购总预算上限。

  2. 自动归集:采购共耗材料时,系统自动识别物料类型并归集到对应费用类别,无需采购员手动选择。

  3. 实时校验:采购下单(采购申请单或采购订单)时,系统自动累加当前周期内已采购金额,一旦超预算即进行预警或直接拦截。

  4. 报表追溯:提供项目预算控制报表,方便采购部和项目部随时查看预算执行情况。

通过以上配置,企业可以实现共耗材料采购预算的自动管控,从事后统计转变为事前控制,帮助采购部与项目部各司其职、减少超支风险。

方案

业务需求

需求项 具体说明
预算周期 支持按月、按季度、年或期间等设置采购总预算
自动归集 采购共耗材料/低值易耗品时,系统自动识别物料类型,无需手动选择费用项目
预算控制 采购下单时系统自动校验该周期内已采购金额,超预算时预警或拦截
费用类型区分 不同物料类型(如办公耗材、生产辅料、维修备件)可按物料、物料分组、存货类别等分别设置预算

实现思路

通过「项目」中预算物料作为桥梁,实现物料与预算金额的自动映射:

项目 →项目物料

金蝶采购预算:项目预算如何管控共耗材料

项目和预算配置

配置项目信息及预算

功能路径:【工程项目】→【项目管理】→【项目】

首先,建立用于项目预算控制的项目信息。

金蝶采购预算:项目预算如何管控共耗材料

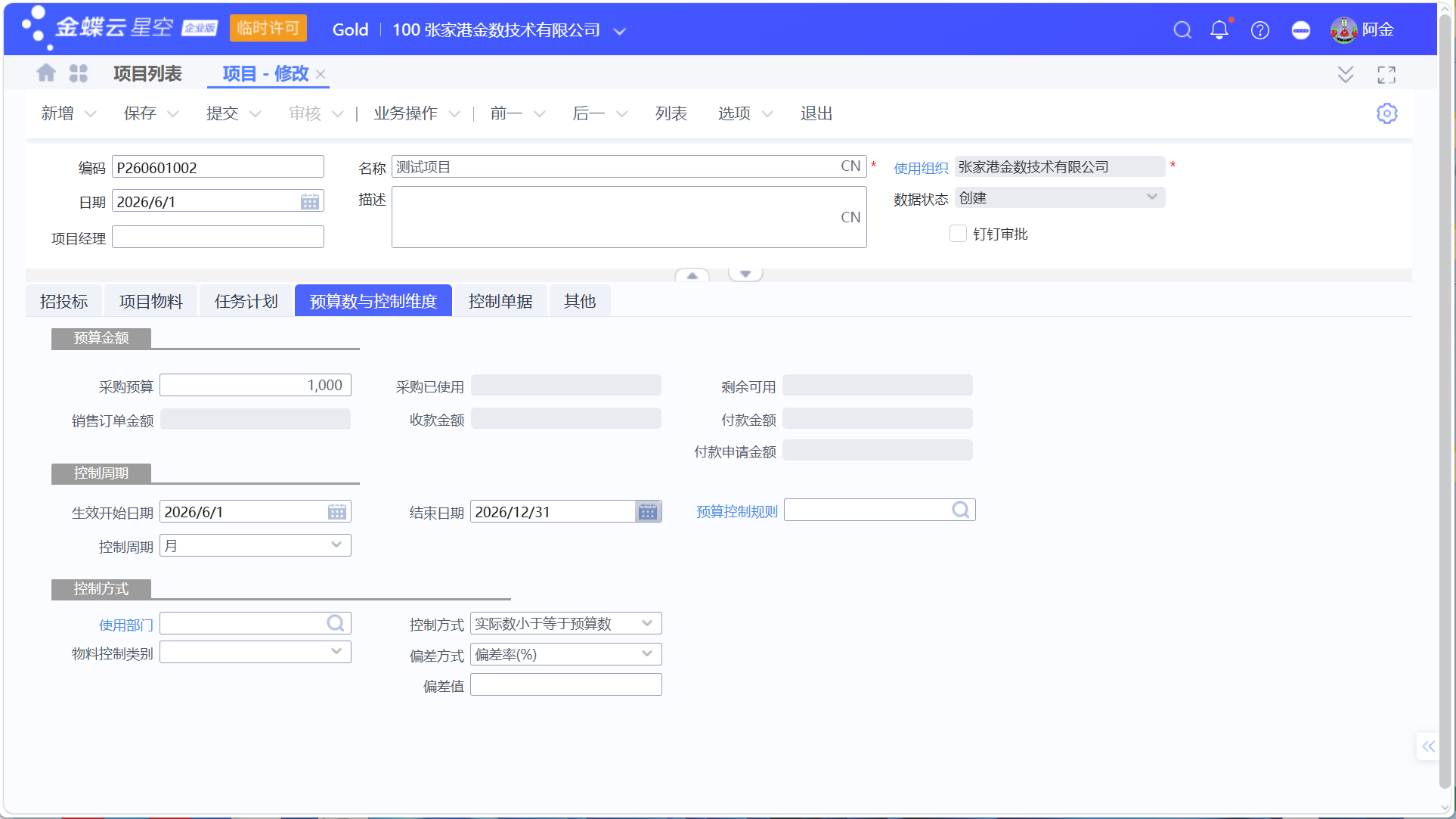

新建项目和配置项目预算

金蝶采购预算:项目预算如何管控共耗材料

采购预算 允许采购的预算金额上限,作为控制基准。
生效开始日期 预算控制生效的起始日期。该日期之前的采购订单不纳入控制范围;留空表示无起始限制,仅受结束日期约束。
生效结束日期 预算控制生效的截止日期。该日期之后的采购订单不纳入控制范围;留空表示无结束限制,仅受开始日期约束。
预算控制规则 选择已生效的预算控制规则,用于定义预算的校验逻辑与执行策略。
控制周期 预算控制的统计周期,支持天、周、月、季度、半年、年、自定义期间等。系统按所选周期在生效日期范围内统计并控制采购金额。
使用部门 指定预算控制生效的具体部门,仅对所选部门的采购业务进行控制。
物料控制类别 定义预算控制的物料维度粒度,可选:物料、物料分组、存货类别、物料属性。默认为“物料”。

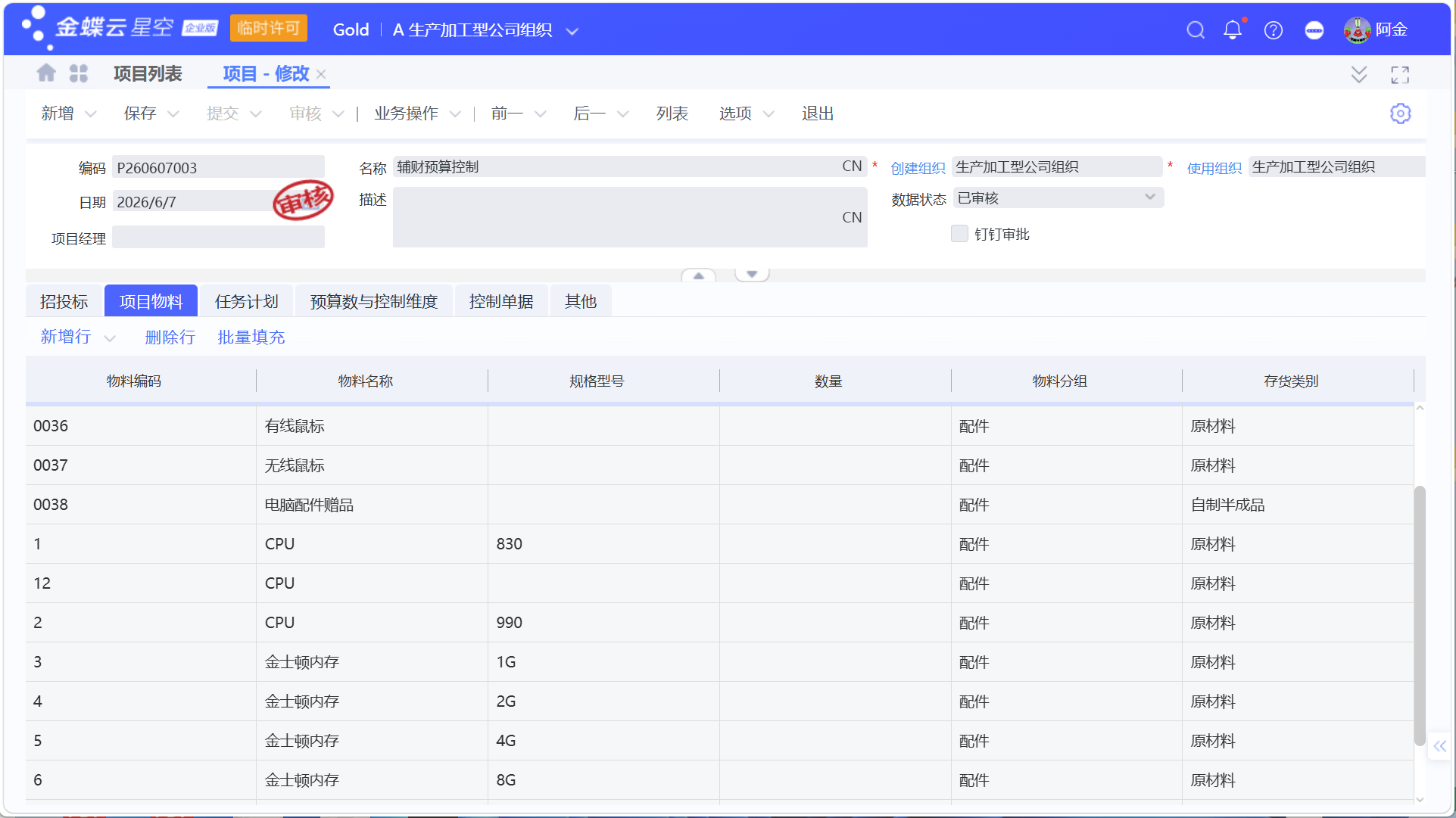

配置项目物料

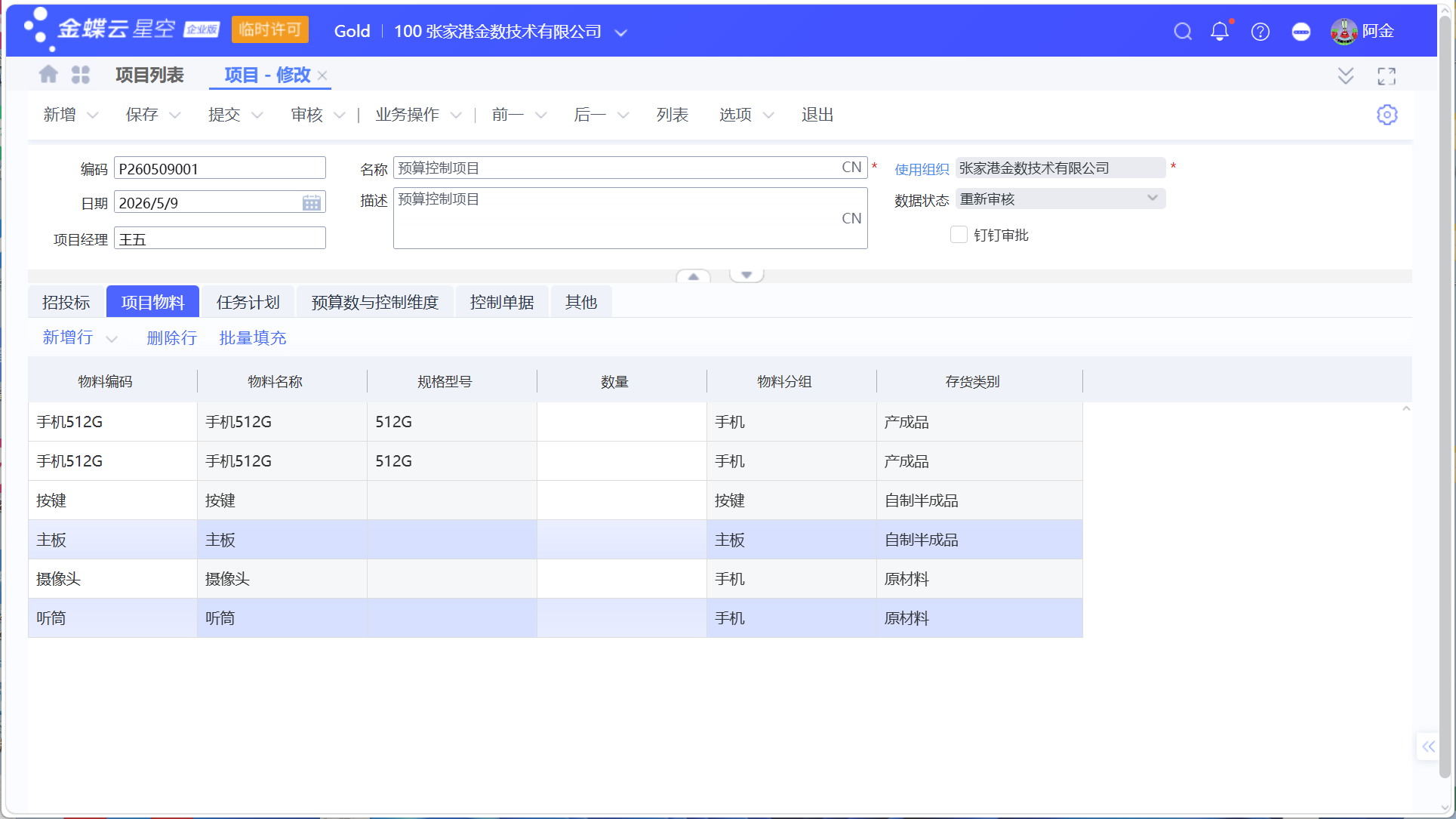

需要对项目相关的哪些物料进行预算控制,在【项目物料】页签添加需要控制的物料。

金蝶采购预算:项目预算如何管控共耗材料

预算控制

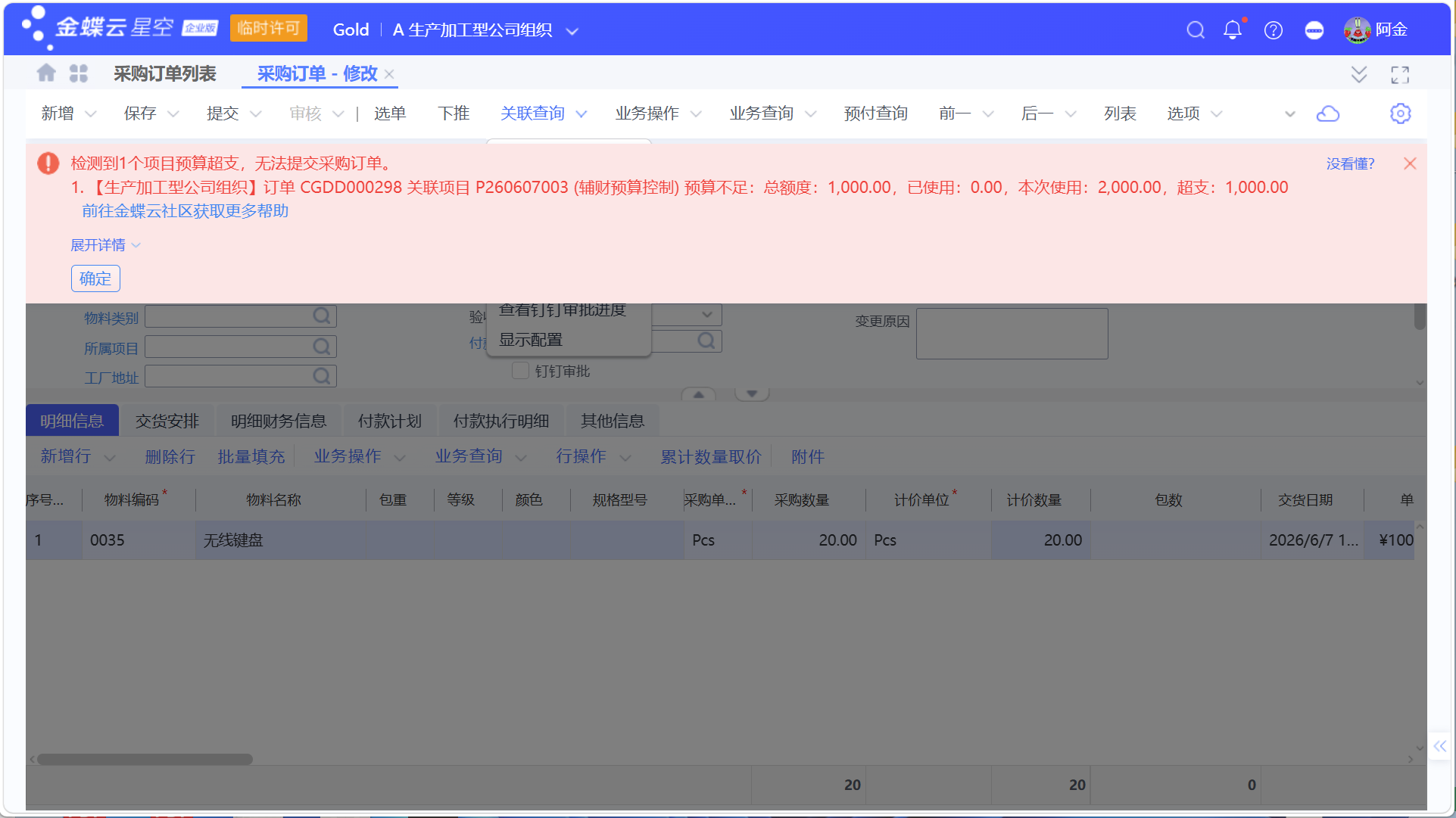

配置好以上项目和预算基础资料后,在《采购申请单》、《采购订单》单据提交时,会检测单据物料是否超过预算值,如超过预算则控制不予提交。如下图:

金蝶采购预算:项目预算如何管控共耗材料

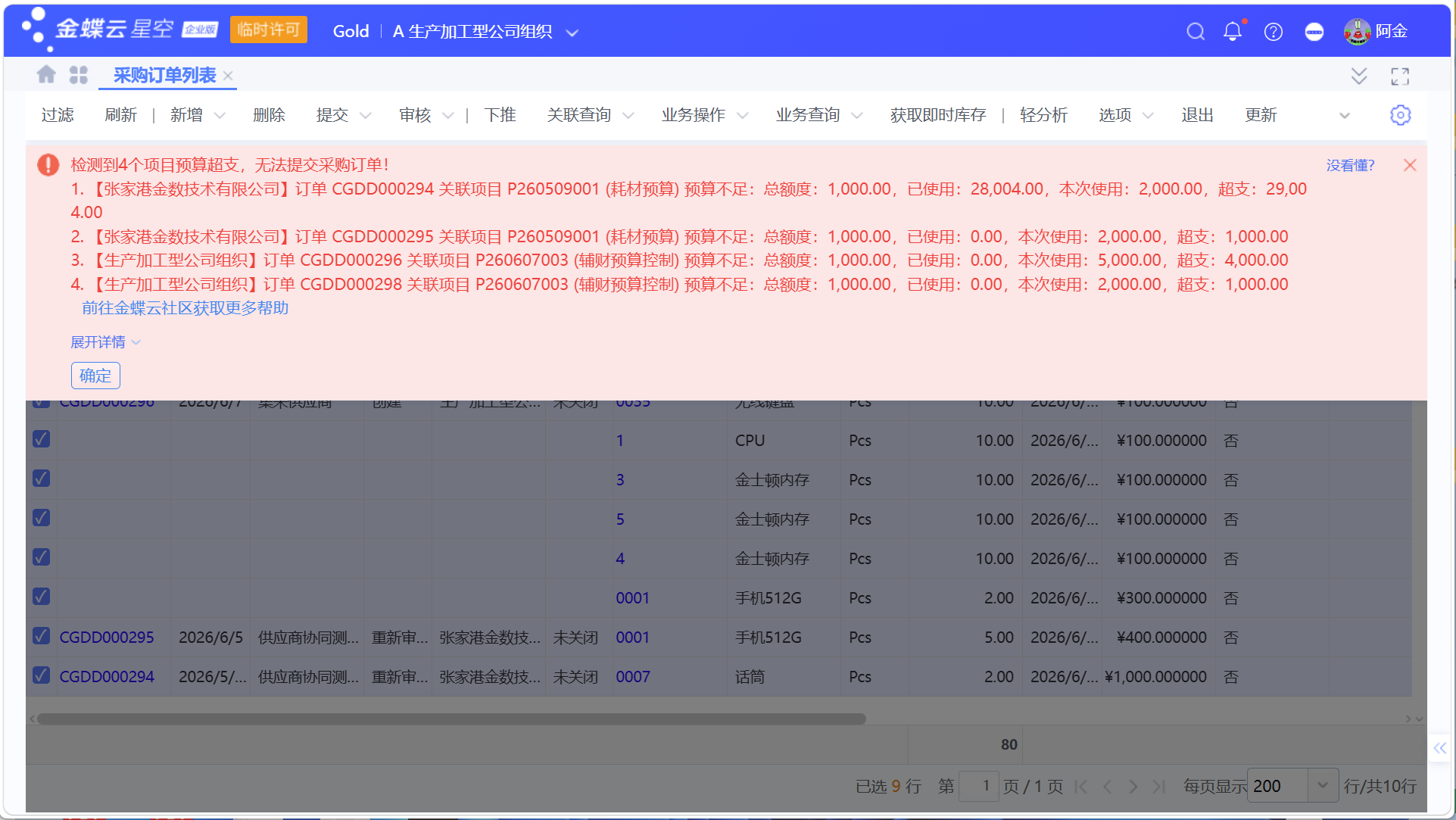

在订单列表,批量选择提交时,会对所选单据做预算控制检测。超过预算作预警提示。金蝶采购预算:项目预算如何管控共耗材料

项目预算控制报表

本站(叮答)致力于知识交流与经验分享,助力读者提升效率、减轻重复劳动。部分内容整理自网络,仅供学习参考,版权归原作者所有。

欢迎转载本站原创内容,转载时请注明出处。如认为内容侵权,请联系 info@zjgkd.cn,我们将依法处理。

Like (2)
阿金的头像阿金
金蝶安装报错处理:找不到对象”T_META_FORMENUMITEM”,因为它不存在或者你没有所需的权限。
Previous 2026年5月29日 下午1:59
金蝶银企:银行交易明细同步、匹配与生成收/付款单及凭证
Next 3天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注
